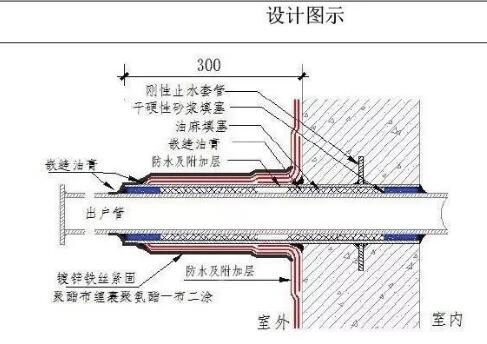

技術說明及要求
1. 靠室內套管一端可與外墻平齊,澆筑砼時該端口預留套管要用膠布等密封好,避免堵塞孔洞??渴彝馓坠軕怀鐾鈮Σ簧儆?00mm;出戶設備管應留至距離地下室外墻1.5 m。
2. 在穿墻套管中部雙面焊5mm 厚80mm 寬止水環,止水環與套管應連續滿焊。
3. 穿墻管外側防水層應鋪設嚴密,不留接茬,且需增設防水附加層。防水層施工前,應將套管內表面清理干凈;在迎水面一側,沿穿墻管周邊施工防附加層,防水附加層向穿墻管及外墻周邊各延伸不小于250mm。
4. 套管內的管道安裝完畢后,應在兩管間嵌入內襯填料,端部用密封材料填縫。
5. 鋼套管密集處,應設置“一體式”止水鋼板。
6. 質量控制點:
①鋼管與止水環雙面滿焊;止水套管安裝;
②穿墻管定位安裝;
③管根四周防水施工范圍、厚度控制;
④管道/線纜安裝;
⑤聚氨酯發泡、密封膠堵塞密實。
